もう本年も終わりですが、家の方は上棟が日曜に終わってから昨日(29)まで作業をやってました。写真を見ると一目瞭然ですが玄関ドア、サッシ類はほぼ完了。2階のベランダのみ未取付、格子も勝手口以外は付いてました。感想から言うとめちゃめちゃ早いです。他の施主さんブログなどでも書いてありましたがこんなに早くて大丈夫かと確かに心配です。今のところさし当たって、変なところはありません(見えてないだけかも・・・)が今日から作業も無いと言うことでこれ幸いにと、チェックしに行って来ました。まず、昨日夕方に行ったときは何故か玄関の鍵が閉まっていなかったので、電話して置いたので閉まっているかどうかを確認しました。これはoK!他にも窓類など鍵が閉まっているかどうかを確認。バッチリです。で、足場を使って家の周りを回ってみました。気になった点は壁板の釘の打ち方です。急いでいたからか?、特に見えにくい裏側の釘は、イマイチ?と言うよりはエグレているものが結構ありました。要は9mmしかない板なので本来は板ツラで打ち止めのような気がするが、釘が中に入りすぎて板がつぶれている感じが見受けられる。しかも結構数がある。どうなんだろうか?でも柱まで(釘が)入ってるからやり直しても結局同じ感じがするし、かえって悪くなる可能性もないとは言えないし何とも言えません・・・。特に裏側や、ベランダ下や特に見えにくいところがそうなので・・・・微妙って感じです。年明けにでも一言、言っておこう。後、瓦はすべて終わらずに中途半端になっています・・・。部分的に触ってみたらまだしっかりと固定されていませんでした。まあ、ルーフィング張ってあるから雨漏りはしないと思うけど。微妙な感じで年越しです。これで6日まで放って置かれるのは・・・。これもすべて雪のせいだ~アホ~来年も頑張って監督しようと思った一日でした。27の朝28の朝瓦納入29の昼出窓がもう付いてます天井下地最終作業釘(良いのか、これ?)
2005年12月30日
コメント(0)

日曜日&世の中はクリスマスでしたが、こないだに引き続き上棟を行いました。無事、屋根板~ルーフィングまで完了し、一部壁板まで進みました。前回からの途中と言うこともあり、昼に伺ったときは2階が概ね完了した程度。ちょうど、お昼時でしたので差し入れは、(けんちん汁+温かいお茶)×人数分を持っていきました。寒かったので、けんちん汁は以外と好評でした。あと、地鎮祭で貰ったお札も天井に設置するらしいので一緒にMさんに渡しておきました。(屋根裏部屋に設置するらしい)3時の休憩時、再度に寄ってみたら屋根板が終わっており、アスファルトルーフィングが設置され始めました。ここで、前回渡せなかった職人さん達へのビール(6缶セット)をお礼として渡してきました。棟梁には、後でこっそり渡した方がよいかと思いつつ、今後タイミング的に合うか難しそうなので、玄関部屋根の作業中でしたがMさんに呼んで貰って、寸志として2万円渡しました。(とりあえず無事渡せて良かった、良かった)夕方、奥さんが見たいと言うことで、もう終わっているのを見計らっていって見ると、まだ作業中でした。(人がいると結局、車から降りない奥さんでした・・・)ルーフィングはすべて終わっており玄関上の2階壁板、水回り付近の2階壁板まで張られていました。頑張っているな~それよりあんまり突貫でやって無理が出て来ないかなとちょっと心配。年末はどこまで行って終わるんだろうか?瓦までは難しそうだと言っていったが・・・・どうなることやら。昼の状況3時ぐらい(屋根板が張られました。)ルーフィングを張ってます。もう暗いですが頑張ってます!!
2005年12月25日
コメント(4)

上棟式の報告を書きます。結果から言うと大雪のため昼で中止になりました。そんな予感は前日からしてましたが・・・やっぱりショック!!午前6時に起きて7時半に家を出て現場に行くと、多少、朝日が覗いて居たので今日は何とかなるかなと思っていました。8時頃から、家の四方に塩、米を巻いて、大工さんと御神酒を飲んで、建築の祈願をお祈りしました。施主は一本、柱を立てるのが儀式?らしくそう大きくないものを建てました。初めて会った棟梁の印象は感じの良さそうな人で少し安心しました。(作業中は若い衆に怒声を浴びせてましたが・・)9時頃、結構、雪が舞って来ました。大丈夫かな~と思いつつ、今日は市役所、市清掃センター、銀行、子供の幼稚園などを行くので現場を後にしました。ちょうど清掃センターに着いた時に雪が吹雪のようになり、ちょうどMさんから電話がありました。この雪では危険なので中止とさせてください。又、明日(23)も雪が降る予報なので土曜か日曜にさせてください。詳しくは再度調整してお電話します。と言うことで、帰り際に現場に寄ってみたら吹雪いてる中、大工さんが2階の床板を気合い入れて取り付けていました。作業的には2階の床板までの取り付けで、後は材料を搬入しブルーシートをかけて本日は終了だそうです。結局、棟梁に後で渡そうと思っていた祝儀も渡せず終いとなりました。その足で銀行に中間金の決済をしに行きました。仕事を休んでいるのでとりあえず出来ないことは済ましておく事にしました。(屋根まで上がってないけど・・・)決済は無事終わり、又、見たこともなかった桁の金が入り一瞬で消えました。残金は定期預金という形で降ろせないようにロックがかかるそうな・・・銀行から出るとすっかり雪がやんでいたので、現場は出来たんじゃないかなとも思いつつ、三重県から来ている大工さんなのであんまり無理は言えないな~と諦めました。でも作業は止めて正解でした。3時ぐらいからものすごく雪が降ってきて、あっという間に積もってしまいました。それよりこんなに雪が積もって家や材木とかは大丈夫なのか心配です。後で確認したところ、濡れも元々乾燥しているので濡れて膨らむことはないとのことらしい。もしそのような場合になったら床材などは取り替えるとのこと。濡れても大丈夫と言いつつ駄目になったら取り替えるって・・・微妙だ・・・朝上棟開始 鳶作業中雪作業中 作業後のうち
2005年12月22日
コメント(0)
最近の出来事を書いていないですが、いよいよ明日上棟です。仕事帰りに現場に行ったら、フェンスに囲まれて足場も組まれており敷地に足を踏み入れることは出来ませんでした。心配なのは雪だけです。深夜から降りだしそうな東海地方です。後は日頃の行い次第か・・・・う~ん、積もりそうだ。
2005年12月21日
コメント(0)
しばらくの間さぼっていたので、ここのところの出来事についてまとめてみた。土曜日:打合わせ内容はクロス決め→オプション選択したのは子供部屋と玄関。子供部屋は健康のことも留意して壁がマイナスイオン。天井は蓄光にしました。子供に甘いな~と思いつつ後からは出来ないのでオプションにしました。玄関は将来、小動物(犬?)などを飼う予定なので、奥さんの意向で超耐久性にしようと試みたが、Mさんと相談したら壁紙よりは、腰パネルにした方がよいのではと言うことでパネルを追加しました。で結局、玄関も含めて残りの壁紙は普通のにしました。ここで一つ聞いてない話があった。我が家は構造見学会をやることになっているのだが、Mさんに何時やるのかと確認してみると・・・M:え!?営業のIが、こないだ何か基礎を見学したとか言ってましたけど。支店長にも施主に了解済みですかと聞いてoKだと確認しましたが・・・・。ち:いや、やっても良いよとは言ったのは契約時の時でそれからは何も聞いてませんけど。てっきり上棟してから構造見学会やって良しだと思っていました。ところでやるのかな?ちょっとIさんも呼んできてくださいよ。MさんとIさんがチェンジち:全然聞いてないけど基礎見学したの?I:すいません、連絡してませんでしたが、一応、基礎コンの型枠がはずれた先週の土日月でやりました。大々的ではなくて基礎のできあがりを見たいお客さんに、このような感じで出来上がるという感じを現場に寄って見させていただきました。でも人数的には5名も見てないですよ。構造見学会はちるおさん家の工程だと年末正月を挟むので厳しいですので、今回のような営業サイドでお客さんで見たい方がいれば時間をとって案内する形しか無理でしょうね。ち:まあ、別に事後報告でも良いので経過を報告してくださいね。よろしくお願いします。(謝礼がもらえるのでそう怒りまでは出てこないが・・・連絡しろよ!!)その後で現場に行くと型枠をはずしていました。Mさんと立ち会いの上悪いところを指示して対策を考えるようにお願いしました。対策としてはコンクリートに塗布又は注入するか何かで強度を上げるものを考えたいとのことでした。再度夕方行ったら、木材が搬入されてました。ブルーシートが微妙に足りず気持ちはみ出てました。明日は東海地方は雪なのに・・・・頼むよ、本当に、濡れても本当に大丈夫?でも雪によっては21日の上棟は延期するとのこと。う~ん、やっぱり厳しい・・・・日曜日:中京競馬場道路も凍てついている東海地方でしたが、スタッドレスも履いていない車で朝から競馬場に行って来ました。雪はさほど積もっておらず、問題ありませんでしたが、凍結した道路でタイヤが滑る滑る。R23号に出るまでは生きた心地がしませんでした。でもおかげさまで先着3万名限りの来年度カレンダー(ディープインパクト)を無事もらえました。子供まで数に入れて六つも貰ってしまいました。後、久々に吉野屋の牛丼を食べました。米牛肉解禁になる前に食べたて良かった!!日本肉牛丼はやはりうまい!!残りわずか!!みんな競馬場に急げ!!雪が振る前に撤収し現場に寄ってみたら・・・・あれ??何か違和感があるな・・・・あっ!!隣と我が家の敷地にあるブロック塀が壊れてる・・・ヤバイ!!最近この界隈で作業やってるのうちだけだ・・・・きっとタマだな、タマだね。タマでしょう!!Mさんに確認したら直ぐ見て確認するとのこと。でも多分、自分の所っぽいと言ってました。誰だ!!犯人は!?月曜日:大雪朝起きてみると、真っ白。銀世界。東海地方は20数年ぶりだったかな?の大雪でエライ事になってました。案の定上棟は22に延期になりました。(でも逆に建築吉日になりました。V!!)ブロック破壊-犯人は出頭があったことを聞きました。探す前に一応報告があったそうな。火曜日:通常朝一番に、現場に行くと、おー珍しい!!大工が6人もいるじゃないですか。さすが明後日に上棟を控えていると大工も朝から作業するんですね。でも今まで朝一に行っても、居なかったから差し入れ用意していないから残念ながらかなり寒い中作業してくれてましたが、よろしくお願いします!と言ってその場を去りました。現場の人が帰り際に聞こえがしに寒い、寒いと言っていたので明日は差し入れしよう~と思いました。夜現場に行くと、土台の板が設置されていました。思ったことは半分程度、土台の板はMさんが言っていたとおりサランラップのような透明なシートが張ってありました。残り半分はブルーシートでした。何でだろ?しかも玄関部分はシートが何も張られていない・・・・?後、気になった点は、シートは基本的に角まで張られておらず、土台の半分程度までしか張られていない。速攻、Mさんに連絡。玄関の部分は現場帰りにかけるとのこと。サランラップみたいなシートは木材の半分までだそうです。後で剥がし、木材は乾燥材を使っているから濡れても心配ないですし、問題ないとのこと。でも明日、夜は雨だから気持ちかけて置いて欲しかった施主でした。
2005年12月20日
コメント(0)
本日は養生2日目。一応、朝一番に確認を行った。現場は霜が降りていてかなりの冷え込みを感じた。が、しかし基礎をよーく見てみると・・・・一応養生シートなるカバーがはずれて・・・・部分的に霜ちゃってました。昨日は風が強かったのか固定金具が合計6ヶ所飛んでいたので、シートを固定して飛ばないようにしました。きっと養生中だからと言って現場に来て無いんだろうな~Mさんに嫌味で確認してます?と聞いたらやっぱり行ってないそうな・・・使えない・・・それよりコンクリートは大丈夫なのか?幾ら早強で温度補正してるかと言っても配合も見てないし不凍液とか入っているのか?やっぱりシュミットで確認するべきと感じている・・・ところで話は変わるがタマとも相談した結果、家の表示登記は自分で行うことにした。ブツブツ言っていたが、まあ良いということになった。でもこれだけでも、6~10万ぐらい変わってくるらしい。うまくできるかどうかはわからんが・・・
2005年12月15日
コメント(1)

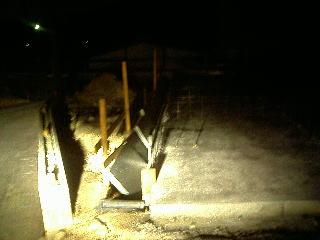

東海地方の天気予報は本日、雪。朝起きてみると・・・・降ってない!!とりあえずセーフか!?でもすごーく寒い。今期一番の冷え込みらしい。でもそんな日に生コン打設するのか?一応朝現場に寄ってみる。準備万端という感じだ・・・やるかやらないかを仕事場に着き次第、Mさんに確認した。ち:今日生コン打つんですか?さっき事務所来るときに少し雪がちらついていたけど・・めちゃめちゃ寒いですし、生コン寒さ対策とかした?M:予定通り打ちます。確認したらまず早強にチェンジして温度補正もかけて凍結しないような対策をしております。強度上げて27-18-25に変えました。ち:対策をしっかり踏んでやってもらうなら良いけど・・・本当に大丈夫ですか?シートは勿論かぶせますよね?M:大丈夫です。配合も後でお渡しします。シートはブルーシートではないですが、防湿シートを被せようと思ってます。雨、雪とかにはこちらの方がよいと聞いています。ち:それって凍害用の保護シートになるの?M:問題ないとは思います。ち:ふーん、又、夕方にでも現場見させてもらいます。しっかりやっておいて下さい。夕方確認すると、すっかり打ち終わって撤収してました。シートもしっかり被せてありました。又、残土も処理してくれたのか、車庫予定地もすっきりしてました。只、基礎部で気になるところも、ついでに隠れていましたので一度、Mさんと立ち会いの上、確認させなくては・・・(クラックまでは行って無くても補修レベルぽいのが2,3ヶ所あったし)朝の写真アンカーボルト発見夕方の写真シートup写真
2005年12月13日
コメント(0)

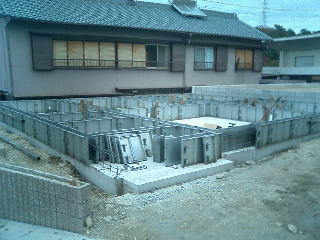

心配性の私は今日も現場に足を運ぶ。まず昼間、昨日型枠の件でMさんから下請けにかなり言っていただいた(言うのは当然)のだが、さすがにその後なので直接、顔は合わせずらいとういかズカズカと現場に行く勇気はない(以外と小心者)のでお昼休みを見計らって行ってみた。現場に着いたら、ちょうど飯を食いに車に乗り込むところだったので、お互いに軽く会釈で通り過ぎ現場を確認した。見ると立ち上げ部の型枠が結構並んでいる。と、思ってレイタンスをちゃんと取ってあるか見てみると、これで終わっているとは言い難かったので、もし言わずに打設したら困る・・・と思い、昨日に引き続きMさんに電話する。ち:現場見たけど、レイタンスまだ不十分だと思えるが型枠片面据え終わってるけど大丈夫?個人的には全然残っていると思うので、もう少ししっかりやるようにMさんから言ってください。Mさんが現場居てくれるなら良いけど、居ないからと行って俺がいちいち現場の人に言うのもなんだかね~。昨日のこともあるし、あんまり下手な施工して打ち直すのは良いけど、後で困るのはMさんだからね。よろしく頼みますね。(打ち直して本当に困るのは自分ですが・・・)M:わかりました。一度、業者に確認してみます。たぶん見られたのは途中段階だとは思いますが、何とか時間取って一度、状況確認しに行きます。その後、Mさんから電話があり現地を確認したとの事。外周は再度しっかりレイタンス取らせましたと、内側については再度確認して軽く削っても、十分取れている状態まで確認して終了しましたとのこと。夕方、再度確認してみると、気になっていた外周部はしっかりレイタンスは取れていました。内側部については個人的にはまだ削ってもらっても良いような感じでしたが、昼頃よりは、大分取れていましたので、やっぱり感じたことは言わないよりは言った方が良いと思いました。夕方の写真(立ち上げの枠が大分終わってました)レイタンス処理後の写真(いまいち見にくいですが)
2005年12月11日
コメント(0)

今日は土曜日だが、水曜日に基礎を打設し中3日は養生を取ってもらえるように言ったので明日、一様だが立ち上げのコンクリートを打設する準備に入ると言っていた。夕方に飯を食いに行くついでに現場に寄ってみると・・唖然・・・・げっ!!!型枠はずれてるじゃん!!あれ?!?今日作業しやがったな~まだ養生中だろうが!!かなりブチ切れてMさんに速攻電話した。ち:確認ですが明日(日曜)に型枠ばらして月ぐらいに立ち上げ部コン打設ですよね?M:その予定ですが・・・何かありました?ち:今現場行ったら型枠全部はずれているんですが・・どういうことですか?前から何度も言っているように養生は最低3日は開けてくれと言ってましたよね。知ってやっとるならタマホームさんの体制はそんなもんだと認識せざるを得ないんですが、直ぐ確認してくださいよ。配管でミスしとるもんでなおかつ養生期間はしっかり取っておいてもらいたかったんですけどね。まあ、昼間から作業してばらしたとしても中2日ですね。M:・・・3日は開けるように何度も確認はしてますが。直ぐ業者に連絡して確認します。ち:こっちもね、シュミット持ってきて確認までは別に良いかなと思っていたんですけど、そうやって施工進めているなら叩いて強度出してもらった方がよいですね。何度も言ってるけど悪ければ打ち直してくれれば良いですよ。M:ハンマーは業者持ってないんですよ。買うにも高いのでそこまではちょっと・・。とりあえず業者に確認して現場見に行ってきます。その1時間後ぐらいM:やっぱり、ちるおさんの言うとおり型枠はずしてました。業者、確認したら明日の施工も考えて2日半程度で良いと思ってはずしたそうです。本当に申し訳ありません。ち:謝られてもね~まあ、はずしちゃったものは仕方ないですよね。せめてブルーシートでもかけてあれば違うと思うけどそれもしてないですからね。M:立ち上げはするようにします。申し訳ないですが明日は作業進めさせてください。ち:作業進めるのはよいけど明日、Mさん現場これないんでしょ?それで大丈夫?しっかりレイタンスとかは取ってもらえるんですか?(監督して少し監理が行き届いていないのではと非常~に不安だ・・・・)M:遅くなっても現場でるようにします。夜ですが確認はずれてる写真朝一番に確認やっぱり型枠はずれている写真
2005年12月10日
コメント(2)
いつも遅れて書いております。8日にタマホームで細かい打ち合わせを行った。内容は電気配線最終と、補強で入れる板材見積もり、2階に立水栓設置の見積もり、工程表の受理とチェックリスト等々。電気配線はMさんが前回打ち合わせを元に最終版を作ってくれたので確認をした。2ヶ所ほどスイッチ位置などを変更したがこれでoKとした。トイレには暗くてもわかるように無料でホタルを設置してくれるとのこと。只、恐ろしいほどコンセントが増えたので増額が心配・・・・納得できなかったのは我が家はリビングとダイニングがつながっているが、これについては何か2部屋という扱いにはならないとかで3つまでしか付けられないと決まっているらしい。これについてはMさんが多少考慮してくれるらしいがどうなる事やら・・・次回までに小屋根裏収納の換気扇、照明の見積もりをもらう事になった。我が家は本類(漫画)がかなり多いのでかなり、長期定期に重量のある物を置く場合は補強した方がよいとのことでしたので見積もりを頼んでいました。結果は思っていたより以外と安かったです。3ヶ所補強で4万ちょっとでしたね。今回、補強したのは2階ですが、しておくと将来的にたわんでくることが少なくなるそうです。あとベランダに立水栓をつけてもらうことにしました。あれば便利と言うことで付けてもらうことにしました。これも以外と安く4万ぐらいでした。そうそう、やっと工程表及びチェックリストが頂けました。これを見ると家造りもさらに実感がわいてきます。結果、上棟は21日で決定してました。建築吉日では無いですが悪くもないそうです。前日は建築吉日で大安なので、何か施主に柱を一本建ててくださいと言われたが休めるかが心配・・・。上棟21日は一応余裕が1日あるのでよっぽど大丈夫らしいです。本当か?年内に瓦は勿論で、合板張ってシートまで行きたいとは言ってました。さて先日の配管入れ忘れ未遂事件について再度聞いてみると、朝一番でMさんが行った時はもちろん現場に配管はある訳でも無かったが、一通り打設前のチェックを行って違う現場に行ったそう。原因としては今回生コン屋と配管屋が初めて同士の所なので、ちゃんとした統制が取れていなかったそう。まあ、言い訳でしたが・・・個人的には施主が一番に気づくこと自体があり得ないが、知ったもの同士でないので結果として気づく人がいなかったと言うことらしいです。これから基礎うちの方はそういった業者同士の連携も一度聞いておきましょう!さらに型枠はずすときにシュミットハンマーでたたけるか聞いてみた。あまりいい顔はされませんでしたが・・・・。業者が道具を持っていればと渋々言われましたが、高そうなので無理かな・・・友達にでも当たって聞いてみるか・・・
2005年12月08日
コメント(0)

今日は基礎、生コン打設ですので監督しにいってみました。行けたのが昼過ぎだったので行ったときにはあらかた終わってましたがまだ作業中でしたので、差し入れをして現場を見学さしてもらいました。ちょうど最後の生コン車がやってきたので伝票を見さしていただきました。結局、まだ配合表も工程表、チェックリストももらえてないですが出来るところはチェックしようと思います。出荷時間は14:05で現場はちょうど14:30頃でしたので、まずまずの時間内で持ってきたことがわかります。配合は21-18-20でした。スランプが18もあるので見た目は結構柔らかく見えましたが、感覚的に良さそうなコンクリートでした。シャビシャビでは無かったです。残り少しでしたのでバイブレータはかけていませんでした。下部部分はやったそうですが作業が見られなくて残念。写真を撮りながら基礎周りを一周してみると・・・・???あれ?下水とか水道の管がないけど基礎の部分からあらかじめ抜いておくと言ってた思うが形跡もないし配管材料もない??直ぐMさんに電話してみるが留守電になる。直ぐ電話を下さいと伝言だけしておいて、現場に人にも確認したが何も聞いていないとのこと。大丈夫かな~立ち上げ部から管を抜くのかな??こないだ質問したときには確か抜かないと言ってたから間違いないと思うが・・・・。まだ、これから大事な用事があるので、心配ではあるがとりあえず現場を後にした。そう今日はKホームセンターが明日オープンを控え地元民はプレオープンに招待されたので買い物してきました。狙いは照明、カーテンなどどんな物か見に行ってきました。プレオープンで地元だけなのか以外と混雑はしていなかった。しかし安い!!思わず奥さんは生活用品を買い溜めに走る。生活用品を買いすぎたので新居関係はあまり買う予算は無くなってしまった。テレビ台、じゅうたん、本棚などは買っても置く場所がないので止めておきました。カーテンはオープン特価で半額になっていたので、先行して買おうか迷ったが、保留にしておきました。今日じっくり考えて、今週末にでも買うか検討することにしました。迷ったのは埋め込み式のソーラーライトやセンサーライト、室外機カバーとかかな~結局買わなかったが今後買おうか迷うところです。で実家に頼まれたカーテン(100*178のレース+厚地の4枚セット)980円×3セットや、その他生活用品諸々を買ってその後、家に帰りつつ現場を見てきました。生コン仕上げも終わって綺麗になっていましたが・・・やっぱり配管材は入っていない。どうするんだろ?最悪立ち上げ部で抜くのか?雨の予報は無かったけど養生でブルーシート被せてないけど要らないのかな?こないだやるようなこと言ってたのに・・・・結局、連絡はまだない。その後で、どうしても気になったので奥さんと相談の結果、照明(シ-リングライト)2980円×2(※子供部屋用)を買いに行きました。安いので買っとくことにしました。又、再度、現場も寄っていったらやっぱりブルーシートはしてない。ん?!もうすっかり日も下り薄暗い中、誰かが作業している・・・もしやと思って聞いてみると今、配管を入れてると?はあ・・・コンクリートがまだ打って間も無いので管だけ入れていると・・・マジで?ライトもつけずに大丈夫か?と言うか折角、綺麗に仕上げた基礎コンはどうなるの?まあ、やっている人に止めろとも言えないのでMさんに状況を聞かねば・・・速攻で、電話してみた。つながった・・・。ち:今どこ?M:先ほど戻って事務所です。ち:直ぐ行くから居て下さい。よろしく!!タマホームに到着。バトル開始。ち:まず、配管どうなっとるの?昼に連絡してるのに何で電話しないんですかね?M:申し訳ないです。あれから現場からも連絡が来て直ぐ直行はしてですね・・今、配管は入るように指示してます。ち:でも、かなり暗くなっている中、作業してコンクリートとか大丈夫なんですか?見ていて折角綺麗に出来てたの台無しですね。M:いや、左官の方も手配して夜遅くても作業しますんで安心してください。ち:全然安心は出来ないですね、まだ固まってはいないとは言え、一回打ったコンクリートどかして配管入れるんでしょ?こないだも言いましたが型枠はずしてみて、出来が、あんまり酷いようなら、打ち直ししてくださいよ。よろしく。M:当初は昨日やるつもりでしたので、その辺連絡がしっかり行ってなかったんで、今日現場から連絡うけて、直ぐ連絡したんですが本当に申し訳ないです。ち:まあ、やってしまったものはしょうがないですよね・・・今後無いようにしてもらいたいだけですね・・・後ブルーシートは被せないんですか?夜、雨が降るようなことも言ってたけど。M:現場の者と話して無くても大丈夫だということでしない予定です。ち:何度もいいますがやると言ったこと、コロコロ変えんで下さいよ!不安になりますので。Mさん養生はブルーシートで行うとついこないだ言ってましたよね?出来ればやって欲しいのが僕の要望です。M:わかりました、夜行って被せておきます。どちらにしても配管が終わっているか、後で確認しに行きますので。ただ、大きいものを用意していないんで全部被せられるかはわかりません。ち:・・・まあ、任せる。うまくやって置いてください。雨降らないことを祈ってます。しかし、ほんとに現場見ているのか、疑問に思う。生コンを打ち始めて時点で配管無いことに気づいても良さそうだが?施主が普通最初に気づくのだろうか?大丈夫かタマホーム?何をチェックしているの?と言いたかったが次回、問いただしてみようと書きながら思いました。(あっでも明日打ち合わせだ!!)今後の動向を見守りたい!!鉄筋状況生コン打設状況コンクリート均し完了状況
2005年12月07日
コメント(3)

明日から生コンを打設すると言うことで、朝一番と仕事帰りに現場へと行ってみたまず朝は昨日現場に行けなかったので確認のみ。捨てコンも施工済みで今日から明日の午前にかけて鉄筋を組む予定と聞いている。砕石の転圧も気になったので現場で踏んでみたがガチガチだった。しっかりと転圧されていたので自分としては満足できた。気になる点で言えば転圧時に出来る、石の粒調といううのか、目が粗いところが2ヶ所ほどあったところかな。写真は下参照。先日、質問で聞いたときもやらないと言ってたしな~気持ち的には施工してあったらさらに満足できただろうな~残念!!浄化槽について電話がないので心配なので仕事帰る前に、Mさんに確認してみた。ち:浄化槽どうなりましたか?昼にも電話したんですけど・・・・電話してくださいよ。M:業者には確認中でして、まだ返事待ちです。まだ現場でして事務所帰ってから電話するつもりでした。すいません。ち:とりあえず明日は生コンは打設するんですか?天気は雨ではないですよね?M:予定通りやります。11時半頃、第3者機関の配筋検査で昼から生コン打ちです。雨は降りませんし降るなら施工しません。ち:了解です。浄化槽だけは早めに返事下さいよ。擁壁のとこ配管抜くにはハンチの部分になるし、結構厳しいなあ。構造的にも危ないと思うから止めて欲しいと思ってます。駐車場の奥に浄化槽、設置すれば何とか勾配はとれるのでは?M:それも含めて業者には検討させてます。もう少し待って下さい。その後、仕事帰りに寄ってみました。暗い中、懐中電灯で見てみると鉄筋が組んである!!照らしながらよく見てみる。おおっ!!すごく綺麗じゃん!!新品を使用しているからか、目立った鉄筋のサビもほとんど無く光ってる!しっかり固定されているか触ってみたが十分やってありました。あと気になっていたので、コーナー部やそれ以外の部分も重ね合わせはしっかりしてあるか見ましたが、通常のところで目視700は取れてました。コーナーも600はありましたので十分だと思いました。久々にタマさんやるじゃんと思えました。この調子でコンクリートも頼むよ!!でも明日は奥さんが車使うし、見に行くの厳しいな~明日、午後休んで見に行こうかな~
2005年12月05日
コメント(2)
土曜日は午前中に買い物に行き、その帰りに現場を覗いて、五時からMさんと打合せを行いました。打合せた内容としては1.二階のコンセント位置、エアコン取り付け部の補強箇所2.パース確認(外装仕様)3.風呂の仕様4.その他施工に係る質問事項など1.については予め白図に希望の位置を記入して図面を持って行ったので、スムーズに事が運びました。問題となった部分は屋根裏部屋の電気、換気扇のスイッチ位置および昇降階段の位置でした。最終的にはスイッチはつけることで決着、階段の位置も変更しました。2.パース図が出来上がってきました。細かいところは反映されていないものの、ほぼ要望通りでしたのでこれで決まりです。只、雨樋の色は白→茶に変更することにしました。理由はただ単純に汚れが目立つからです。それに伴い破風も色変更しました。3.風呂→最終で結局当初の通り、HITACHIにしました。なんと冬季からだったかHITACHIの床もカラリっぽいものになるそうで、Mさんのご厚意でお金が掛からずに変更してくれるとのことで決めました。その他ではパネルが選べるのと風呂釜が二重と言った理由などからです。4.これが一番時間が掛かりました。答えの出るものはその場で紙に書き留めましたが、結構次回が多かった。工程表、コンクリート配合表、各工種チェックリストなどはもらえなかったですね。結構前から言っているに・・・・でMさんと交渉の結果チェックリスト以外はメールで送っていただける事になりました。(日曜日23時半を回った段階では届いていないが)火曜から基礎を打設すると言っているが本当に大丈夫なのか少し不安はある。その理由はコンクリートはどこから持ってくるかという質問にどこですとはっきり答えないからだ。又Coの寒さ対策はと言っても多分通常だと答える。ちゃんと把握しとけ~と言いたい気分だが一応釘を差して置いた。ち:一応、自分はコンクリート専門なんで基礎悪かったら打ち直してね(笑顔)ひび割れは厳しく見るからね。M:(少しピクッと来てましたが)はい。逆にしっかり見てくれると有り難いです。ち:でも俺は現場監督じゃないからよろしくね。それよりも問題なのが 浄化槽&排水だー!!以前もらった図面で色々と質問してみた。ち:昨日質問事項を作りながら気づいた点なんですが、排水についての図面を頂いていないですよね?確かこの図面はYさんからMさんに変わった時に貰ったもので、それ以後返事はなかったんですが、この図面の通りにはまさか施工しないよね?基礎打つにはスリーブ配管で型枠抜いて大体、配管図も決まっているとは思っているんですが。このまま施工されるのは駄目とは言いませんが、擁壁を配管がぶち抜く絵になってますし、かなり高低差もあるので深いですよね?先週ブロック積み擁壁建てたばかりですし浄化槽の掘削で基礎もかぶらないですか?ブロックはもちろんスリーブ抜いてませんしまさか出来たばかりの物を壊さないですよね?まあ、自分が許しませんけど。M:・・・・。駐車場に通常入れますね。確か絵がおかしいと言ってましたよね。ち:でもこの絵を見る限り浄化槽から側溝につないでるけど、そもそも浄化槽って溜めぱなしじゃないの?M:浄化槽は上澄みの綺麗な水だけ側溝に流す仕組みです。くみ取りは年1回あるはずです。ち:でもふと気づいたが駐車場に浄化槽入れると勾配というか高低差がなさすぎるんで水流れないんじゃ・・・?ポンプ付いてないですよね?M:自然流下ですね。管を長くして斜めに配管すれば勾配とれるんでなんと行けるとは思いますが。位置的には図面に書いてある方が合理的ですね。月曜日至急、現場の者に確認して電話します。(最後の方はちょっと顔面が暗くなってました)でも火曜から基礎やるって言ってるんだからおかしくないか?それぐらい把握しとけよと言っても前担当Yさんからすべて引き継いでるか怪しいしな~すべて悪いのはYさんと自分たちの中では思っているが、やっぱり現場は現場でMさんもしっかり把握して貰わんとやっとれん・・・言うなればもっと早く確認しておくべきだった・・・その他、心配になった点では鉄筋かぶりは?cmと言った質問に対して結果は基礎幅15cmに対して、7.5ずつだったのですが6.5対8.5とも言ってたし、依然聞いたときはそれとも違うような・・・?アンカーが入るから何かとも言ってたような気がする。(月曜日に再度確認しよう)あ~愚痴ばっかだ~結構ストレスたまってます。仕事に支障をキタしそうだがこればっかりは一生物だから仕方ないか。良しも明日も朝一現場だ!!
2005年12月03日
コメント(0)
今週末は木、金と仕事を休み4連休であるが、今日も朝から忙しい。金曜から着工と言うこともあり、まず朝一番に現場に行ってみた。Mさんも来ていた。外構による埋め戻しも完了しており綺麗に整地されていた。でも整地されていると意外と土地が大きく見えて、ちょっと嬉しかったりするる。Mさんと現場で少し話をした。ち:今日どこまで作業するんですか?外構で土が足りないようなことを行ってたけど、見る限りかなり余りそうな感じだね。M:そうですね、今日できれば捨てコンまで行きたいですけど。おっしゃったとおり土が多いですね。掘ってみた感じでどこまで行けるかですね。遅れても明日には捨てコン打って火曜には基礎打ちたいと思っています。ち:わかりました。明日の夕方から打ち合わせだからそのとき工程をザッと説明してください。今日時間がとれれば、夕方にも顔出しますM:私も午後も来ますが張り付いてはいないので居なくてもよろしくです。そんな雑談程度だったが結構時間をロスしてしまった。これからイベントが待っていた → ヤ○ダ電機10時~新装開店奥さんに近くまで送ってもらって、9時少しすぎて店に着いたが案の定メチャクチャ並んでた。まあ、これと言って目玉はないのだが、狙いはオープン期間数量限定の照明と限定ではないが新居に備えてのエアコン×2、洗濯機、炊飯器、TVだ~まとめて買うからマケてくれないかな~定刻10時に開店し店に入れたのは10時15分過ぎ・・・こりゃ駄目だと思い売り場に行ってみるが照明はやはり売り切れだ。残念。で本題の洗濯機から行ってみた。ちなみに先週事前にKジマ電機にも価格調査して、大体目星をつけたものの値段と型を見てきたがなんとヤ○ダには・・・置いていない!!。で一応調べて貰って交渉してみたが微妙に高い。でそれより店頭に置いてある良いやつを薦められたが予算オーバー、でエアコン&TVをまとめて買うからと交渉し食いついてきたが、エアコンコーナーに行くと欲しかったダイキンが置いてない。ここで結構意気消沈。気を取り直してTVコーナーに行ったが、以外と高い。オープンでこんなもんかと本当に疑った。最初は食いついてきたが交渉決裂。(まあ忙しすぎて余り相手にしてもらえませんでした。)結局ここからはひたすら金額と型を控えて店を出ました。(まあ、家電屋オープン時には実際、伝票記入時に値引きしてくれる場合もあると聞きますがヤ○ダ電機がそうとは限らないですが・・・)結局小物を買ってから、奥様に迎えに来て貰い、その足でKジマ電機に行った。そうすると価格調査の時に世話になった営業さんが、ヤ○ダ電機オープンに対抗して休日返上で働いていましたので再交渉してみました。結果、洗濯とエアコンを買うことにしました。しかも家が建つまで預かってくれるとのこと。良かった、良かった。見積もりしたもの一覧エアコン ダイキン 20畳用 → 188,000円 10畳用 → 118,000円洗濯機 SANYO(ドラム式)洗濯 8kg 乾燥6kg → 74,700円エアコン2台購入により△20,000円 +加湿器2台プレゼント(正直要らなかったが・・・ → オークション行き予定)TV SHARP アクオス37型 → 305,000円炊飯器 TOSHIBA 1升用 → 25,000円ぐらい・・・忘れた。TVと炊飯器は家が建ってからでもと思い止めときました。でも値引きした価格を基準に考えてくれるとのことで、エアコンのお金を払うときにでも考えることにしました。忘れてたけどアンテナも買わないと行けないし・・・。何故そのメーカーに決めたか理由などは又追って書くことにします。
2005年12月02日
コメント(0)
水曜日、前回パース図を頼んで一週間経つのでそろそろ連絡あるかなと思いつつ、金曜日からは着工もするし、工程表ももらえると言っていたのでその辺も詳しく聞こうと思い、電話してみると・・・なんとMさん不在、休みらしい。仕方がないのでIさんに代わって貰う。ち:休みですか?明日は見えるんですか?ぼちぼちパースが上がってきてもいいので、来てると良いなと思って連絡してみたんですが。I:実はMの方が水、木と大阪の方に帰郷しているみたいです。ち:はぁ・・・?金曜から着工するとは聞いているけどどのように進めていくとか工程表も貰ってないし、色々聞いたことも返ってきてなくて、現場も見てないのに金曜に戻ってきていきなり着工ですか?こっちとしては前のYさんで懲りているのでしっかりと連絡して欲しいとは言っているんですが・・・・こちらから携帯に連絡してもつながらないのでIさんからも一度連絡して貰って、明日までにこっちに電話してもらえるよう言っておいてください。よろしくお願いします。I:わかりました。よく言っておきます。木曜日、朝から子供の学芸会があったので早起きして席取りを行い、子供の成長をビデオに撮り家に帰ってきても、まだ連絡はない。どうなってるんだ?もう半日は終了しているが未だ連絡はない。ますMさんに連絡したがつながらない。仕方がないのでタマに連絡してみる。ち:Iさんは見えますか? → 本日休みを頂いております。聞いてないぞ→速攻携帯に電話する。休みだろうが容赦はしない。ち:どうでした?連絡は取れました?I:実は再三連絡はしたんですがつながらないんですよ。おかしいんですよ・・・・・ち:そんなことはどうでも良いけどつかないならつかないで連絡してくださいよ。休みなら休みで言ってくださいよ。昨日も言いましたが、今日も連絡無いようでしたらわかっていますよね?又信用がなくなりますからね・・・・Yさんの時にもさんざん言いましたよね。とりあえずどうでも良いから連絡つけてください。こんな状態で着工されても困りますのでよろしくお願いします。I:すいません。連絡させます。 電話してから10分後、Mさんから連絡が入った。(こんなに直ぐ連絡があると言うことは居留守か?それともIさんは本当に連絡していたのか?なんだか胸の中がモヤッとする → 疑ってはキリがないので止めます)ち:どうなっているんですかね?はっきり言っておきますけど、Yさんでかなり懲りているので連絡してください。本当にお願いします。着工すると言っても、どのように進めるとか説明はないし本当に金曜日に着工できるんですか?土が足りる足りないの話しもしてましたよね?それに工程表も貰っていない、パースはどうなったんですか?連絡がないと不安にもなるしウンザリするので連絡だけはしてくださいよ。M:申し訳ありませんでした。工程表の方は用意してあります。只パースの方はまだ届いていません。確実に送ってはいるのでもう来ている可能性もありますけど。本当にすいません、帰ったら直ぐ確認しますのでもう少し待ってください。予定通り金曜日には行う予定です。朝一番に状況確認して、捨てコンまで打設したいと思っています。ち:施工するなとは言わないけど、ちゃんと連絡無いなら無理に施工は進めて貰わないで結構ですのでよろしくお願いしますね。M:本当に施主さんを不安にさせるようなことになって申し訳ありませんでした。今後は必ず連絡します。ち:それじゃあ、今後はよろしくお願いします。ところでMさんは明日は開いていますか?M:夜しか開いていないですね。ち:それでしたら土曜日は開いてますか?M:土曜は一日開いています。ち:じゃあ、土曜の夕方5時に打ち合わせしましょう。とこんな感じで終わった。疲れた、疲れた・・・・・まだまだタマに対して気は抜けないなと感じました・・・・。でも明日は着工。時間作って見に行こう~
2005年12月01日
コメント(0)
